巴拉水電站首臺機組投產發電

來源:五公司、制安公司 作者:張吉發、吳朝江 時間:2025-06-30 字體:[ ]

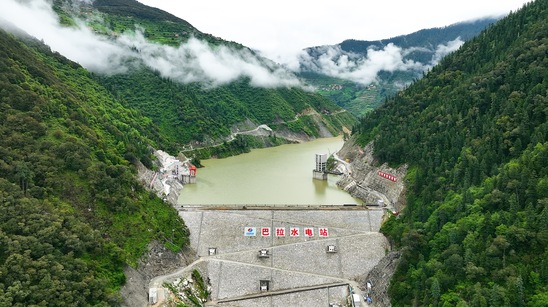

6月30日,由公司承建的國家西部大開發重點工程、川西清潔能源走廊核心工程——巴拉水電站首臺機組經過72小時試運行后正式投入商業運行,作為2025年四川省電網迎峰度夏保供重點工程,巴拉水電站“綠電”將有效緩解夏季高峰期電力供應壓力。

阿壩州副州長、馬爾康市委書記朱銳,電建水電開發公司黨委書記、董事長吳旭良,電建水電開發公司副總經理范貴華,國網四川省電力公司副總經理明自強,足木足公司董事長金維出席發電儀式并一同按下首臺機組投產發電啟動柱,公司黨委副書記、總經理張勇應邀出席活動。

巴拉水電站位于四川省阿壩州馬爾康市境內腳木足河上游的日部鄉,系大渡河干流水電規劃“3庫28級”自上而下的第2級水電站,總裝機容量74.6萬千瓦,共設置3臺發電機組,其中主體電站裝機容量72萬千瓦,生態機組裝機容量2.6萬千瓦。

自2020年10月進場以來,水電五局主要承擔電站廠區樞紐、機電安裝和安全監測工程的建設任務。施工過程中,面對低溫高寒環境、地質條件復雜多變、下洞室群結構復雜、突發地震、交通受限等多重挑戰,項目直面困難,開辟草登鄉-紅原縣-成都市的材料運輸新路線,聯合施工區域內其他參建單位在設備、材料共享方面主動作為,有效解決道路受阻導致材料運輸困難的問題;建設過程中,針對罕見的碳質板巖地質段,項目邀請武漢大學專家,現場考察解決尾水隧洞碳質板巖塌方難題;依托引水調壓室工程開展《高海拔地區大跨度、大井深埋藏式調壓室關鍵技術研究》,形成了機械化開挖工藝;穹頂采用“由內至外分層鉆爆+多臂鉆高效支護”技術,推動相關施工較傳統工藝縮短工期近30%。機電安裝工程采用嚴格的管控和監測手段,成功解決了地下廠房潮濕環境下高強鋼手工焊接一次合格率偏低的難題,實現了蝸殼焊接一次檢測合格率99.8%,位列行業領先水平。

聚焦高質高效履約,廠房樞紐工程歷時43天完成地下廠房巖錨梁澆筑,歷時258天實現地下廠房1號機組混凝土澆筑至發電機層,歷時45天完成“37米直徑”的調壓井穹頂開挖、支護,7個月完成“34米大直徑、88米深埋式”調壓井豎井開挖、支護,刷新了同類型工程開挖和混凝土澆筑的施工紀錄;6個月完成調壓井井身固結灌漿、混凝土及閘門門軌安裝澆筑施工。機電安裝采用流水節拍方式進行座環蝸殼施工,實現了工序間無縫銜接,項目提前45天實現了1號機組座環蝸殼安裝移交;提前7天完成轉子吊裝;提前25天完成機組盤車;智能定轉子組裝車間運用新技術縮短工期約20天,確保了首臺機組如期實現投產發電。

據悉,目前由公司承建的巴拉水電站2號機組也已進入最后的調試籌備階段,預計將于7月上旬投產發電。機組全部投產發電后,每年可為國家電網輸送25.53億千瓦時的清潔能源,相較火力發電,每年可節約標準煤116萬噸、減排二氧化碳300萬噸。

就做好電站投產運營后相關工作,張勇組織馬爾康片區項目召開調研座談會。座談會上,張勇詳細聽取了巴拉水電站廠區樞紐工程、機電安裝工程和綽斯甲水電站廠區樞紐工程項目的建設情況,詳細詢問了各工程進度、質量驗收、變更補償等重點工作推進情況,并就項目下一步工作提出要求:一是要全力以赴安全高效推進項目收尾工作。巴拉項目各標段工程要盡快完工實體工程,做好人員分流,及時清理維護材料設備,按照合同條款盡快辦理完工清算,嚴格執行尾工項目管理,有效防范控制風險,特別是要高度重視尾工階段安全管理工作,注重細節管控,確保項目安全收尾。二是要全力以赴做好項目經營工作。統籌做好變更補償,鎖定經濟效益,后方公司要指導幫助項目解決商務問題,齊心協力達到超越經營策劃目標。三是要全力復盤認真做好后評價工作。加強技術創新性和先進性,全面總結施工過程中的經驗做法;認識管理的復雜性和感性,加強分包隊伍管控,持續提升項目管理能力;重視經營的可行性和執行性,積極探索項目管控措施和考核方式;抓好施工的過程性和前瞻性,持續提升項目管理水平,主動為業主創造超出預期的價值,用現場拓市場,達到合作共贏的局面。?
