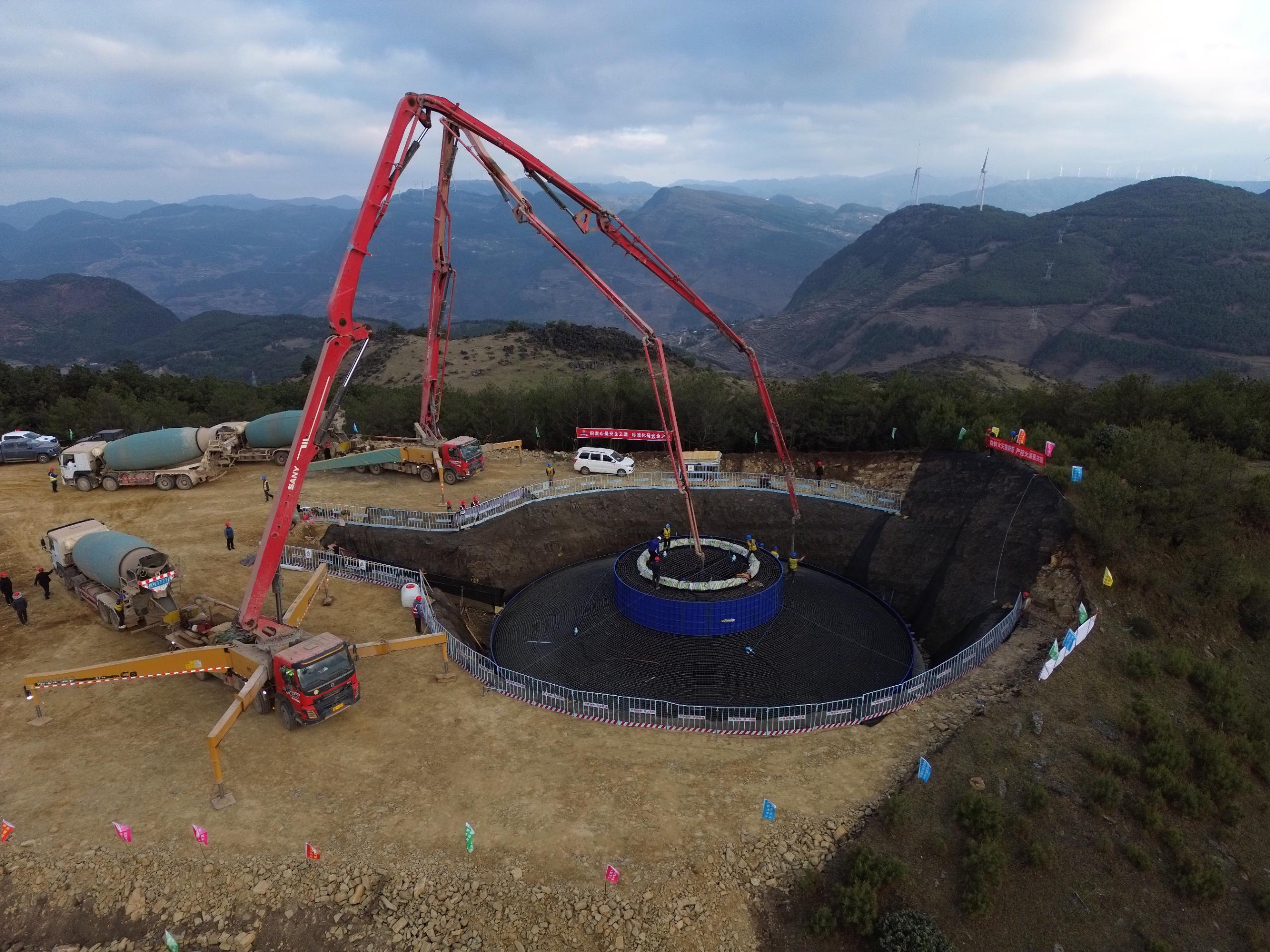

4月22日,涼山會東堵格二期風電項目首臺風機基礎完成澆筑,為后續風機機組吊裝奠定了堅實的基礎。四川能達工程咨詢有限公司承擔該項目的監理工作。
能達咨詢公司監理部于今年2月13日進場,開工初期就面臨高海拔大風、降雪天氣,導致有效施工時間減少。監理部迅速調整工作,積極組織總承包單位細化進度計劃,監理過程中加強現場跟蹤檢查,及時協調總承包單位進行施工調整,強化施工質量、進度記錄,信息收集統計、分析預測和報告工作,配合建設單位積極進行外部組織協調,強化現場安全、文明施工管理工作。憑借專業高效的工作,監理部在工程推進、質量把控、安全管理等方面取得顯著成效,贏得了參建各方的一致認可與好評。
涼山會東堵格二期風電項目規劃場址位于四川省涼山州會東縣堵格鎮北部,場址范圍介于北緯26°46′~26°52′、東經102°37′~102°41′之間。機位海拔在2600~2900米之間,機位多處于山脊。項目總體規劃裝機容量為97.9兆瓦,擬安裝11臺單機容量為5兆瓦和6臺單機容量為7.15兆瓦風力風電機組,采用4回35千伏集電線路接入堵格220千伏升壓站擴建項目低壓側,再通過已建成的堵格220千伏送出線路工程,接入500千伏松露變電站。項目建成投產后,預計年上網電量為31728.9萬千瓦時,年等效滿負荷小時數為3241小時。以傳統火電發電相比,每年可節約大量標準煤,同時顯著減少二氧化碳排放,有助于改善區域空氣質量,保護生態環境,且經濟效益顯著。
