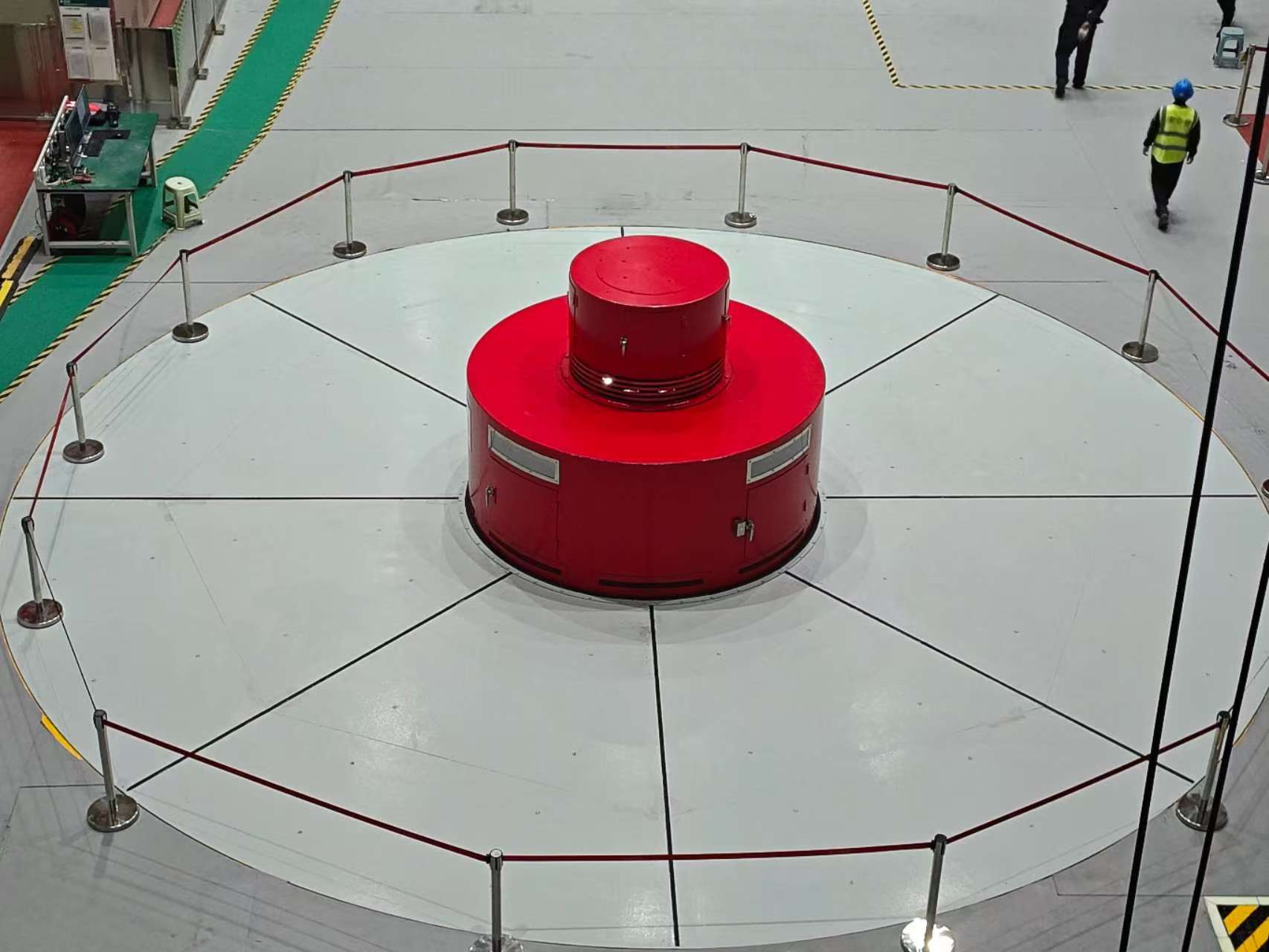

7月4日,西龍池抽水蓄能電站4號機組B級檢修工作圓滿結束順利并網,這標志著該機組重新投入發電運營,為電站穩定供電增添強勁動力。

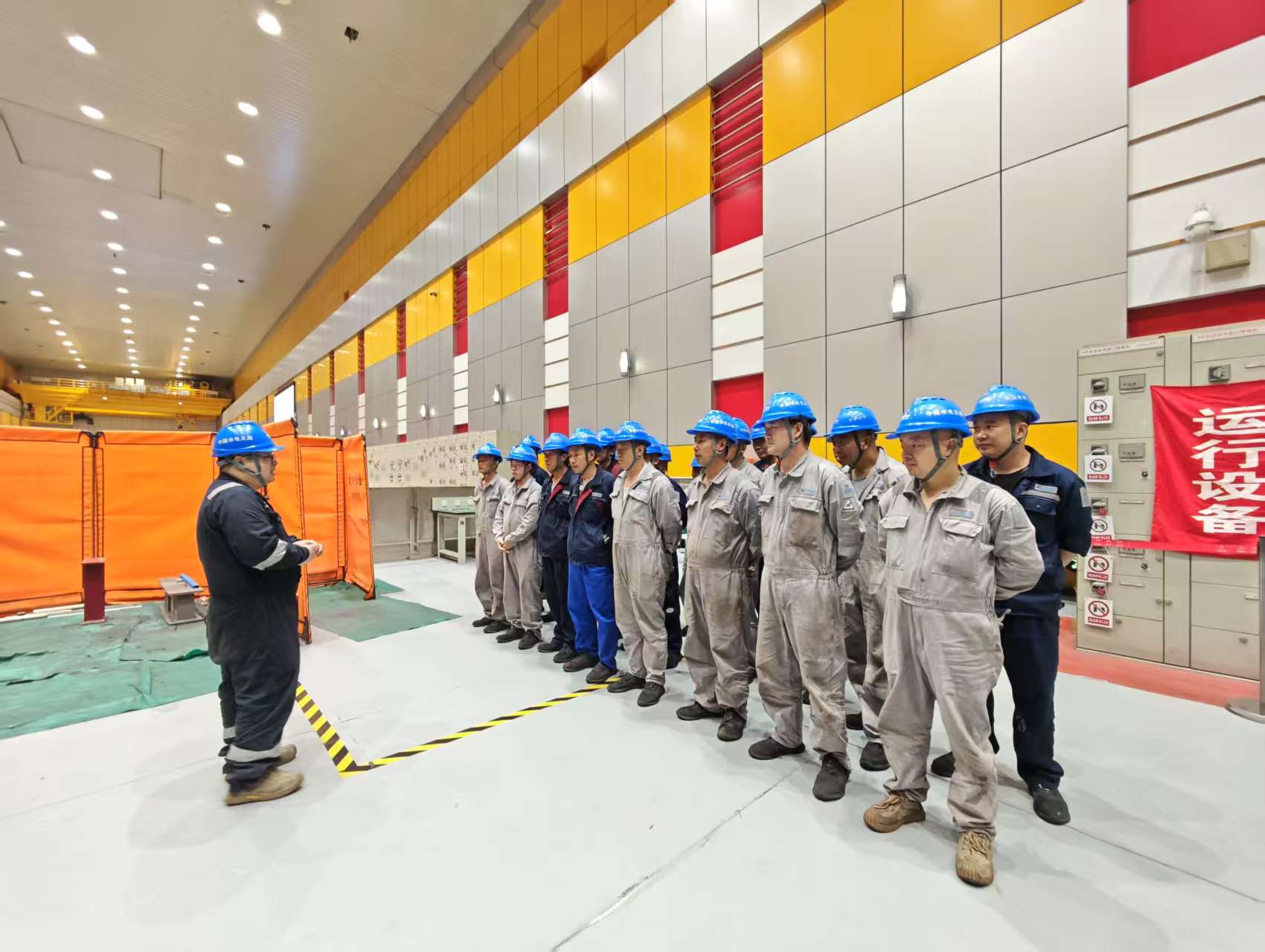

為保障機組早日投產發電,西龍池檢修項目部提前謀劃、周密部署4號機組啟動試運行工作,從調試運行人員到各項調試試驗工作都精心籌備、有序推進。開機前,項目部高效完成了尾水管、蝸殼充水等關鍵試驗,為機組順利啟動筑牢根基。7月1日,機組開始試運行,隨著開機啟動命令下達,機組緩緩轉動,轉速從零開始逐步攀升至額定轉速。整個啟動過程嚴格遵循啟動試運行大綱要求,通過精準控制導葉開度,機組轉速分階段依次經25%、50%、75%,最終穩定達到100%額定轉速,并在額定轉速下持續穩定運行。空轉期間,機組狀態良好,連續正常運行數小時后,各項檢修后數據表現優良,首次開機一次性成功。
此次檢修為B級檢修,計劃工期為2025年4月21日至7月4日,共計75天。B級檢修工作涵蓋發電機、水輪機、電氣部分等核心部件的全面檢查與維護,時間緊迫、任務繁重、技術標準嚴苛。面對交叉作業多、技術難度大、設備結構復雜等諸多挑戰,項目部科學制定檢修方案,緊緊圍繞“安全、質量、進度”三大核心環節,嚴格把控每一個檢修細節。經過全體參檢人員的不懈努力,項目順利完成全部檢修任務,并一次性通過業主驗收。
項目部將以此次檢修為新起點,持續嚴格管控施工質量,明確專人職責,做到各司其職、協同高效,確保工程建設高質量、高效率推進,為項目建設履約創造優質條件,為電站的穩定運行和電力供應貢獻更大力量。
